Consultoria ambiental em Almirante Tamandaré une o licenciamento junto ao IAT às aprovações urbanísticas da Prefeitura, com atenção às restrições do Aquífero Karst.
O licenciamento e consultoria ambiental em Almirante Tamandaré tem uma particularidade que não aparece em outras cidades da Região Metropolitana de Curitiba: boa parte do território do município assenta sobre o Aquífero Karst, uma formação de rochas carbonáticas que altera o enquadramento locacional dos empreendimentos. Duas empresas com a mesma atividade e o mesmo porte seguem caminhos diferentes no órgão ambiental dependendo apenas de onde está o terreno. Entender essa lógica antes de protocolar separa um processo que anda de um que volta com exigências. O ponto de partida é saber quem analisa o quê.
O que faz uma consultoria ambiental em Almirante Tamandaré?
Consultoria ambiental em Almirante Tamandaré é o serviço técnico que enquadra o empreendimento na legislação aplicável, elabora os estudos exigidos e conduz o processo junto ao órgão competente até a emissão do ato administrativo. O trabalho tem três frentes: definir a modalidade correta de licenciamento ambiental segundo a Lei Estadual 22.252/2024 e o Decreto Estadual 9.541/2025, produzir os documentos técnicos com Anotação de Responsabilidade Técnica e acompanhar as exigências até a decisão final. Para empresas privadas do município, o processo tramita no Instituto Água e Terra (IAT), pelo Escritório Regional de Curitiba. A consultoria ambiental atua nas duas pontas, porque a Prefeitura responde pelas aprovações urbanísticas, como consulta prévia, uso do solo e alvarás.
Por que sua empresa precisa de uma consultoria ambiental em Almirante Tamandaré?
O município concentra três fatores de risco simultâneos: restrição hidrogeológica pelo Karst, forte presença de mineração de rochas carbonáticas e crescimento urbano acelerado sobre áreas frágeis. Segundo o Censo 2022 do IBGE, Almirante Tamandaré tinha 119.825 habitantes, com estimativa de 125.861 pessoas para 2025, distribuídas em 193,736 km². Essa densidade sobre terreno cárstico produz conflitos de uso que o órgão ambiental analisa com rigor, e explica por que o mesmo empreendimento enfrenta exigências diferentes aqui e em municípios vizinhos fora do aquífero.
Os riscos de operar sem regularização ambiental
Operar sem a licença exigível não é uma pendência de papel. O Decreto Federal 6.514/2008, que regulamenta a Lei 9.605/1998, prevê sanções administrativas cumulativas, e o Decreto Estadual 9.541/2025 reforça esse conjunto no artigo 166.
- A advertência costuma ser o primeiro ato, seguida de prazo para regularização.
- A multa simples ou diária incide enquanto a irregularidade persistir.
- O embargo de obra ou atividade interrompe a operação e trava o faturamento.
- A suspensão das atividades atinge inclusive quem tinha licença e descumpriu condicionantes.
Existe ainda um efeito financeiro menos comentado. Instituições financeiras e grandes contratantes exigem regularidade ambiental em due diligence, e a ausência de licença vigente inviabiliza crédito, entrada em cadeias de fornecimento e operações societárias. Empresas que descobrem isso no meio de uma negociação perdem prazo quando não podem perder, e quem já recebeu auto de infração ambiental tem caminho mais longo.

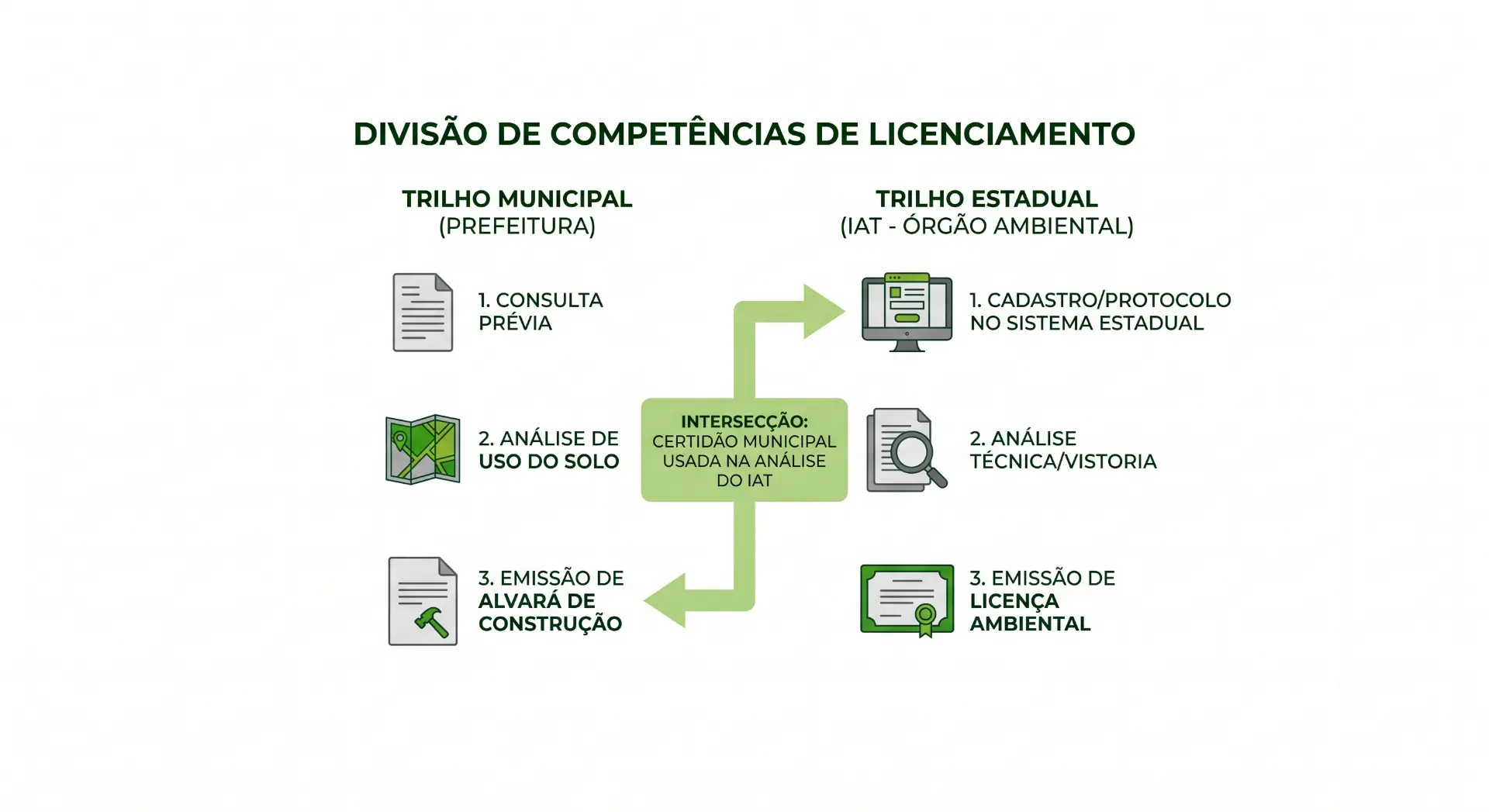

Como se divide a competência entre a Prefeitura e o IAT
A separação segue a Lei Complementar Federal 140/2011, que distribui as ações de proteção ambiental entre União, estados e municípios. Em Almirante Tamandaré, os empreendimentos privados de impacto não local são licenciados pelo IAT, enquanto o município atua no ordenamento territorial e no controle ambiental de âmbito local. A confusão nasce daí: a Prefeitura emite alvará com base no Plano Diretor Municipal, instituído pela Lei Complementar 001/2006, e no Código de Zoneamento de Uso e Ocupação do Solo, tratado pelas Leis Complementares 083/2018 e 092/2019. O alvará não substitui a licença ambiental, e a licença não substitui o alvará. Quem obtém apenas um dos dois segue irregular perante o outro ente.
| Instância | O que analisa | Documentos típicos |
| Prefeitura de Almirante Tamandaré | Zoneamento, uso do solo, obras e posturas | Consulta prévia, alvará de construção, certidão de uso do solo |
| IAT (Escritório Regional de Curitiba) | Licenciamento estadual, outorga de água, autorização florestal | LP, LI, LO, LAS, LAC, DILA, DLAM |
| IBAMA | Atividades de competência federal e cadastro | CTF, RAPP |

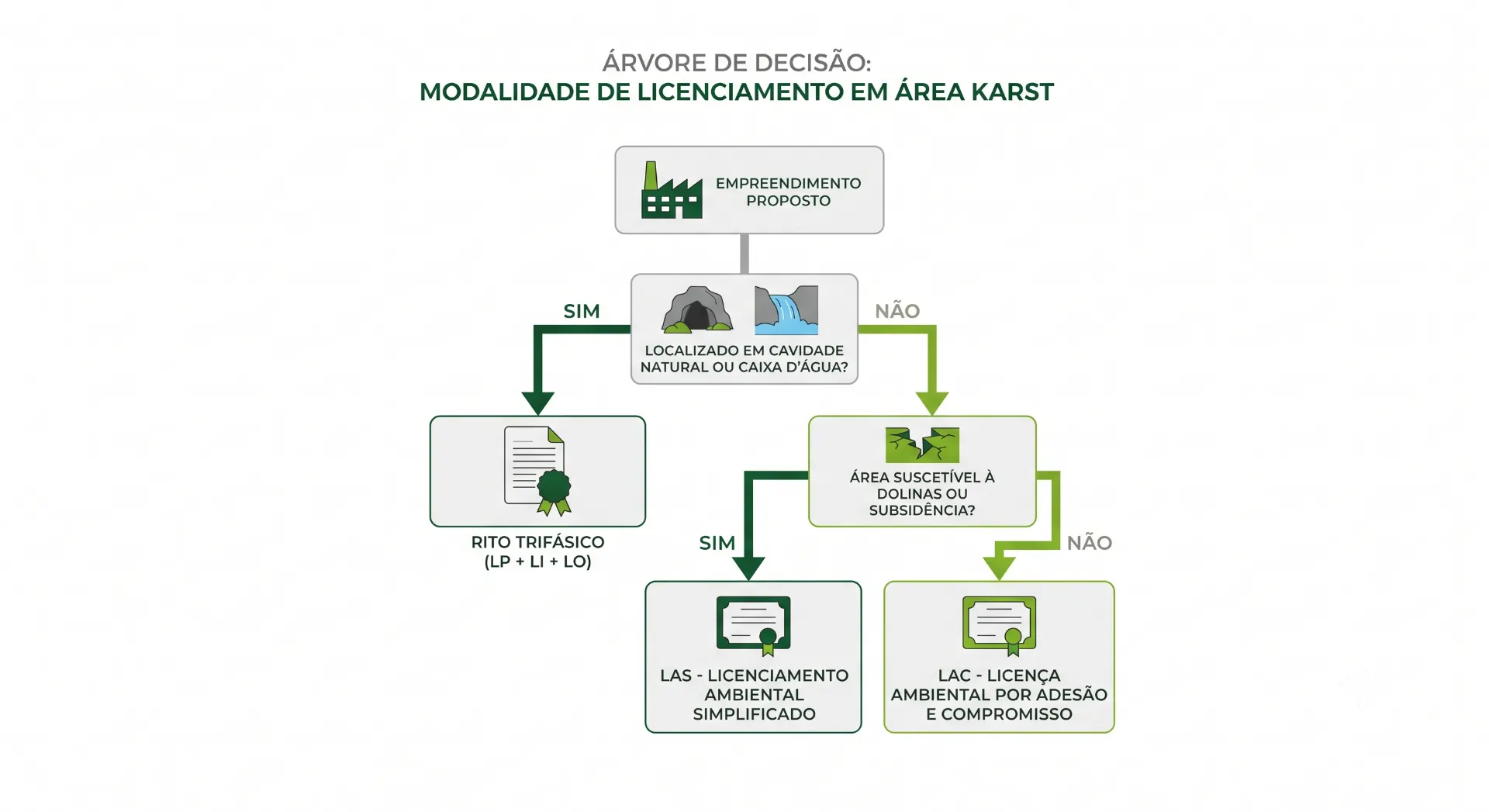

O que muda no licenciamento por causa do Aquífero Karst?
O Aquífero Karst muda o enquadramento locacional do empreendimento, e a localização é um dos três critérios que definem a modalidade de licenciamento no Paraná. O Decreto Estadual 9.541/2025 estabelece no artigo 5º que o enquadramento resulta da relação entre potencial poluidor, porte e localização, considerando a sensibilidade dos componentes ambientais. Segundo a Agência de Assuntos Metropolitanos do Paraná, o Decreto Estadual 4.435/2016 trata a área do Karst como proteção de mananciais da Região Metropolitana de Curitiba, com uso e ocupação controlados, e indica potencial hidrogeológico entre 8,9 e 12 litros por segundo por quilômetro quadrado.
Por que a LAC não resolve para boa parte dos empreendimentos locais
A Licença Ambiental por Adesão e Compromisso é a modalidade digital de emissão automática criada para atividades de baixo potencial poluidor nível II. Muitos empresários chegam contando com ela e descobrem tarde que o terreno a exclui. O artigo 64 do Decreto Estadual 9.541/2025 veda a LAC para empreendimentos em cavidades naturais subterrâneas e em áreas suscetíveis a processos geológicos ou hidrológicos, nos termos do artigo 42-A do Estatuto da Cidade. Terreno cárstico é o contexto em que dolinas, condutos e cavidades ocorrem. Parte do que seria LAC em outra cidade migra aqui para a Licença Ambiental Simplificada ou para o rito trifásico. Descobrir isso depois de contratar projeto e fechar locação é o erro mais caro que a equipe da Conambe encontra na região.
Quando o laudo geológico-geotécnico é exigido?
A Prefeitura de Almirante Tamandaré orienta, por meio da Secretaria de Urbanismo, que empreendimentos na região do Aquífero Karst apresentem análise de solo específica, seguindo o roteiro de laudos geológico-geotécnicos previsto na Deliberação 01/2017 aplicável à região do Karst na Região Metropolitana de Curitiba. O documento avalia risco de subsidência, presença de cavidades e comportamento do terreno diante da ocupação pretendida. Esse laudo define se o projeto é viável, se exige fundação especial e se o empreendimento avança no licenciamento. Antecipá-lo antes de comprar o terreno evita o cenário em que a empresa já pagou pelo imóvel e descobre que não pode construir o que planejou.
Quais modalidades de licenciamento se aplicam no município?
As modalidades seguem a nova lei de licenciamento ambiental do Paraná, a Lei Estadual 22.252/2024, e o Decreto Estadual 9.541/2025, com as alterações do Decreto Estadual 12.799/2026. O enquadramento depende do potencial poluidor, do porte e da localização, e o rol de atividades de cada modalidade é definido em normativas específicas do IAT.
| Modalidade | Perfil do empreendimento | Validade prevista |
| DILA | Potencial poluidor insignificante, sem licenciamento exigível | 180 dias |
| DLAM | Baixo potencial poluidor nível I, dispensado pelo IAT | Até 10 anos |
| LAC | Baixo potencial poluidor nível II, com restrições locacionais | Até 2 anos na primeira licença |
| LAS | Médio potencial poluidor, fase única | De 4 a 10 anos |
| LP, LI e LO | Alto potencial poluidor, rito trifásico | LP até 5 anos, LI até 6 anos, LO de 4 a 10 anos |
O rito trifásico e o que cada licença autoriza
No licenciamento trifásico, cada etapa responde a uma pergunta distinta. A Licença Prévia aprova a localização e a concepção do projeto e atesta a viabilidade ambiental, sem autorizar obra. A Licença de Instalação libera a implantação conforme os planos aprovados. A Licença de Operação autoriza o funcionamento após vistoria técnica. Quando há supressão de vegetação nativa, a Licença de Instalação só sai depois da Autorização Florestal e da Autorização Ambiental referente à fauna. Em imóveis com poço ou captação, a outorga precisa estar resolvida antes. São dependências que, mapeadas no início, evitam retrabalho.
E quem já opera sem licença ambiental?
O Decreto Estadual 9.541/2025 criou o licenciamento de regularização para quem nunca licenciou, opera em desacordo com a licença obtida ou está com o documento vencido. As modalidades são LASR, LIR e LOR.
- A Licença Ambiental Simplificada de Regularização atende empreendimentos enquadrados como LAS que operam sem licenciamento.
- A Licença de Instalação de Regularização se aplica a obras iniciadas de forma irregular.
- A Licença de Operação de Regularização atende quem já funciona sem licença vigente.
Duas ressalvas importam aqui. A regularização só é emitida quando existe viabilidade locacional, técnica e jurídica, o que em terreno cárstico exige análise antes de qualquer protocolo. E o artigo 102 do mesmo decreto deixa claro que a regularização não impede a lavratura de auto de infração, o que separa resolver a pendência de apagar o passado.
Quais serviços ambientais destravam empreendimentos na cidade?
Os serviços mais demandados por empresas de Almirante Tamandaré são o Plano de Gerenciamento de Resíduos Sólidos, o Estudo de Impacto de Vizinhança, a outorga de recursos hídricos e os estudos florestais. Cada um responde a uma exigência diferente e costuma aparecer como condicionante de licença ou requisito municipal, o que torna o mapeamento inicial mais decisivo do que a execução isolada.
Quais empresas precisam apresentar o PGRS?
O Plano de Gerenciamento de Resíduos Sólidos é o instrumento técnico que descreve a geração, a segregação, o armazenamento, o transporte e a destinação final dos resíduos de um empreendimento. A obrigatoriedade nasce do artigo 20 da Lei 12.305/2010, que instituiu a Política Nacional de Resíduos Sólidos, e alcança indústrias, serviços de saúde, construção civil, mineradoras e comércios com resíduos não equiparáveis aos domiciliares. Em terreno cárstico a infiltração é rápida e o caminho da água subterrânea é difícil de prever, o que torna o armazenamento inadequado de resíduos perigosos um risco de contaminação de manancial, como também se observa no PGRS em Curitiba.
Quando o EIV e o RIV são exigidos?
O Estudo de Impacto de Vizinhança é o instrumento urbanístico que avalia os efeitos de um empreendimento sobre a infraestrutura e a qualidade de vida do entorno. Ele está previsto nos artigos 36 e 37 da Lei 10.257/2001, o Estatuto da Cidade, que atribui à lei municipal a definição dos empreendimentos sujeitos ao estudo. A análise cobre adensamento populacional, equipamentos urbanos, uso do solo, valorização imobiliária, geração de tráfego, transporte público, ventilação, iluminação e paisagem urbana. Em Almirante Tamandaré o EIV se conecta ao Plano Diretor e ao Código de Zoneamento, e loteamentos, condomínios, supermercados e centros logísticos são os casos típicos, como no EIV e RIV na região de Curitiba.
Outorga de água, estudos florestais e monitoramento
Empreendimentos que captam água superficial ou subterrânea precisam de outorga de uso da água, e o Decreto Estadual 9.541/2025 condiciona a Licença de Operação à portaria de outorga de direito, à declaração de uso independente ou à de uso insignificante. Em área de manancial a análise é mais detalhada. Quando o projeto exige corte de vegetação nativa ou de árvores isoladas, entram os estudos florestais, o inventário e a Autorização Florestal. Depois da licença emitida, o cumprimento das condicionantes vira a obrigação principal, e é aí que o monitoramento ambiental evita que a renovação seja indeferida anos depois.

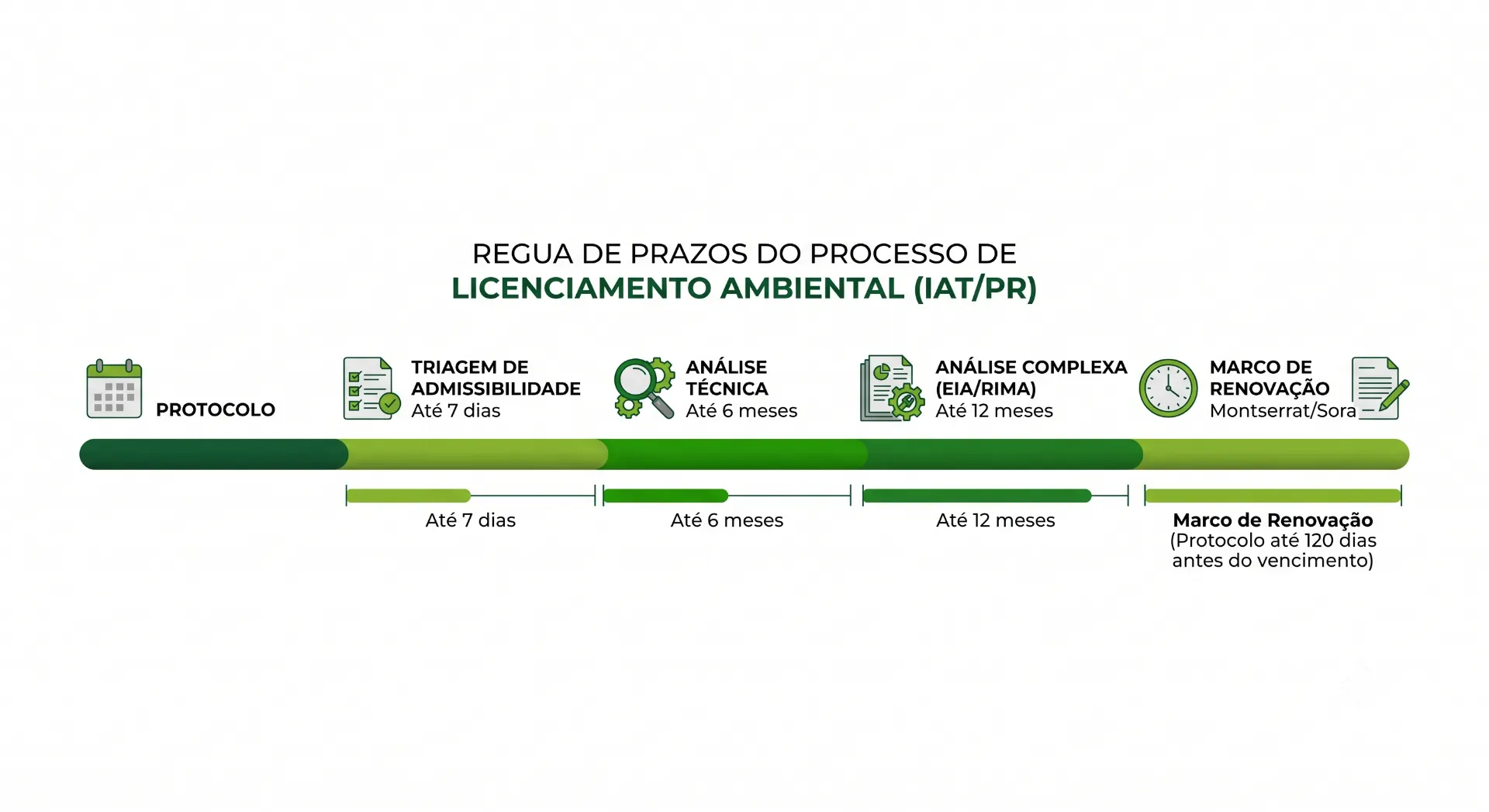

Quanto tempo leva o processo no órgão ambiental?
O Decreto Estadual 9.541/2025 fixa no artigo 19 que o prazo de análise técnica, jurídica e administrativa não deve exceder seis meses, estendendo-se a doze meses nos casos que exigem EIA e RIMA. A contagem começa no protocolo, não no pré-cadastro, e fica suspensa enquanto o empreendedor prepara estudos complementares ou esclarecimentos. Essa suspensão explica a maior parte dos processos que se arrastam, já que a complementação não apresentada no prazo leva ao arquivamento do requerimento. O trabalho técnico consistente na origem reduz as idas e vindas, embora a decisão permaneça com o IAT.
Há ainda um prazo que passa despercebido e gera irregularidade em empresas organizadas. A renovação da licença de operação deve ser requerida com antecedência mínima de 120 dias do vencimento. Quem cumpre o prazo tem a validade prorrogada automaticamente até a manifestação definitiva do órgão e pode solicitar a Certidão de Renovação por Prorrogação Automática, a CRAL, respaldo em fiscalização. Quem perde o prazo recorre à regularização.
Como a proximidade com Curitiba encurta o caminho?
Almirante Tamandaré é atendida pelo Escritório Regional de Curitiba do IAT, que reúne também Araucária, Campo Largo, Campo Magro, Colombo, Rio Branco do Sul e São José dos Pinhais. Consultorias com estrutura na Grande Curitiba trabalham dentro dessa mesma unidade de análise, o que muda a qualidade do acompanhamento e a leitura das exigências recorrentes.
As vantagens de uma equipe técnica baseada na Grande Curitiba
O ganho está no repertório acumulado dentro do mesmo escritório regional. Uma equipe que protocola ali com frequência conhece os termos de referência aplicados, o padrão de exigências e as particularidades locacionais da região cárstica. A Conambe mantém filial em Curitiba e sede própria em Maringá, com equipe multidisciplinar de engenheiros ambientais, biólogos e engenheiros civis, e mais de mil projetos aprovados no Brasil. Vale registrar um ponto que economiza tempo: nem todo processo exige visita presencial, já que boa parte dos diagnósticos iniciais é resolvida com fotos, documentação e coordenadas do imóvel.
Atendimento sem jargões, voltado à decisão do gestor
O gestor que precisa liberar uma obra não quer um parecer que exija tradução. Quer saber o que é exigido, quanto tempo leva cada etapa, o que depende da empresa e o que depende do órgão ambiental. Relatórios que separam essas quatro respostas permitem planejar cronograma de obra e fluxo de caixa. Essa clareza também protege em fiscalização: documentação organizada, condicionantes mapeadas com responsável e prazo, e licenças disponíveis no local de operação, como exige o artigo 156 do Decreto Estadual 9.541/2025.
Perguntas frequentes sobre licenciamento ambiental em Almirante Tamandaré
Toda empresa em Almirante Tamandaré precisa de licença ambiental?
Não. A exigência depende do potencial poluidor, do porte e da localização da atividade, conforme o artigo 5º do Decreto Estadual 9.541/2025. Atividades de potencial poluidor insignificante podem obter a Declaração de Inexigibilidade de Licença Ambiental, e atividades de baixo potencial nível I podem se enquadrar na Declaração de Dispensa de Licenciamento Ambiental. Ambas são emitidas de forma digital e automática pelo sistema do IAT, mediante cadastro e questionário de enquadramento.
Existe, porém, uma condição que costuma eliminar essas alternativas em Almirante Tamandaré. Tanto a DILA quanto a DLAM exigem que o empreendimento não esteja em áreas ambientalmente frágeis ou protegidas e que não haja supressão de vegetação nativa. Em município situado sobre manancial subterrâneo declarado área de proteção, essa verificação locacional precisa vir antes de qualquer requerimento.
Três pontos geram dúvida com frequência:
- A inexigibilidade e a dispensa estaduais não afastam as exigências municipais de alvará e uso do solo.
- A DILA tem validade de 180 dias e precisa ser renovada enquanto a condição se mantiver.
- Qualquer alteração que aumente o potencial poluidor obriga o requerimento da licença correspondente ao novo enquadramento.

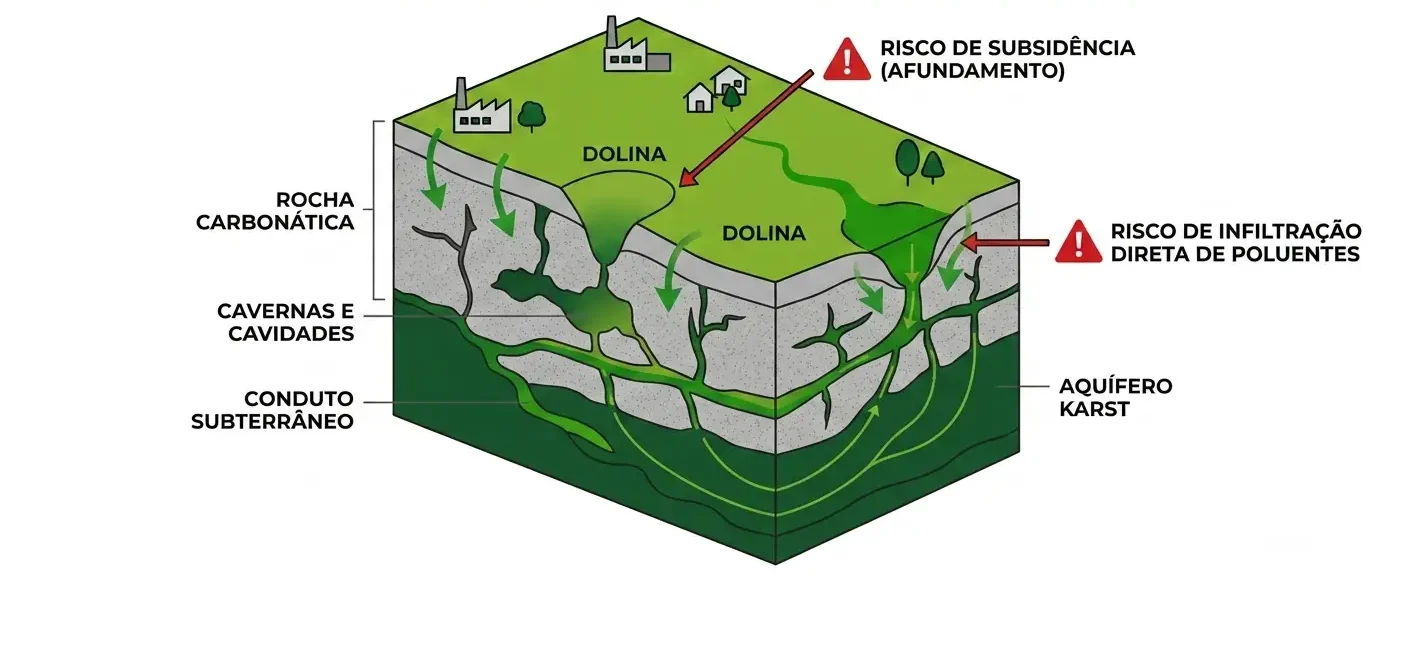

O que é o Aquífero Karst e por que ele afeta meu negócio?
O Aquífero Karst é um manancial subterrâneo formado em rochas carbonáticas que se estende ao norte da Região Metropolitana de Curitiba. Conforme informações da Prefeitura de Almirante Tamandaré, ele ocupa aproximadamente 5.740 quilômetros quadrados e abrange, total ou parcialmente, municípios como Almirante Tamandaré, Colombo, Rio Branco do Sul, Campo Largo, Campo Magro e Itaperuçu, além de Castro e Ponta Grossa.
A dissolução das rochas carbonáticas cria dolinas, condutos e cavidades subterrâneas, com duas consequências para quem empreende. A primeira é geotécnica, com risco de subsidência e necessidade de fundação adequada, verificada por laudo geológico-geotécnico. A segunda é ambiental, porque a infiltração rápida transporta contaminantes para a água subterrânea com pouca filtragem natural. O Decreto Estadual 4.435/2016 trata a área como proteção de mananciais de abastecimento público, o que significa enquadramento locacional mais restritivo e maior exigência de estudos técnicos antes da aprovação.
Quanto custa uma consultoria ambiental e o que influencia o valor?
Não existe valor único, porque o escopo varia conforme a modalidade aplicável, o porte do empreendimento, a quantidade de estudos exigidos e a situação regulatória da empresa. Um requerimento de DLAM para atividade simples e um processo trifásico com EIA e RIMA são trabalhos de complexidade incomparável.
Os fatores que mais influenciam o escopo técnico são:
- A modalidade definida pelo enquadramento de potencial poluidor, porte e localização.
- A necessidade de estudos específicos, como PGRS, PCA, EIV, inventário florestal ou laudo geológico-geotécnico.
- A existência de passivo ambiental ou de auto de infração já lavrado, que direciona o caso para a via de regularização.
- A necessidade de outorga de recursos hídricos ou de Autorização Florestal como pré-requisito de outra licença.
Há também as taxas ambientais, recolhidas ao IAT conforme legislação específica e independentes do valor da consultoria. O erro mais caro costuma não ser o preço da assessoria, e sim contratar escopo incompleto e refazer o processo depois de um indeferimento, com nova taxa e novo prazo.
Minha licença venceu. O que fazer agora?
O caminho depende de dois fatores: quanto tempo passou do vencimento e se a atividade continuou operando. Com a licença vigente e mais de 120 dias até o vencimento, o pedido de renovação garante a prorrogação automática da validade até a manifestação definitiva do IAT, com emissão da CRAL. Solicitada fora do prazo de 120 dias, mas com a licença ainda vigente, ela vale apenas pelo período original e o empreendedor fica sujeito à infração administrativa. Se a licença venceu e a empresa continuou operando, o caminho é o licenciamento de regularização.
Três providências reduzem o risco enquanto o processo tramita:
- Levantar a situação real do empreendimento, incluindo condicionantes não cumpridas da licença anterior.
- Verificar a viabilidade locacional, técnica e jurídica antes de protocolar, já que a regularização só é emitida quando ela existe.
- Reunir a documentação técnica e a Anotação de Responsabilidade Técnica dos estudos exigidos para a modalidade.
A regularização não impede a aplicação de sanções pelo período em que a empresa operou sem licença, o que torna a iniciativa anterior à fiscalização a posição mais favorável.
Avalie a situação do seu CNPJ com a equipe da Conambe
O licenciamento em Almirante Tamandaré depende menos da atividade e mais de onde o empreendimento está, porque a localização sobre o Aquífero Karst redefine modalidade, estudos e prazo. Um diagnóstico técnico antes do protocolo identifica o enquadramento correto e evita o retrabalho que trava obras e contratos. Para avaliar a situação do seu CNPJ, preencha o formulário no site da Conambe, chame a equipe no WhatsApp ou envie mensagem pelo Instagram.
